上个月,我那个做小家电的客户又打电话来催了——‘产线到底什么时候能跑起来?’ 电话这头我额头冒汗,心里把那个不靠谱的组装线厂家骂了八百遍。延迟交货,调试一塌糊涂,当初拍胸脯保证的王总,现在连电话都不接。这事儿,真不是一两句话能说清。
你如果也正为找组装线厂家焦头烂额,我劝你先别急着签合同。听我唠唠这几年的血泪史,可能比你跑十家工厂都有用。
别信那些‘全包’的鬼话
我记得特清楚,三年前第一次负责自动化改造,傻乎乎地找了一家号称‘整线交钥匙工程’的大厂。销售总监西装革履,PPT 做得比科幻片还炫。结果呢?机械臂和传送带经常‘打架’,视觉系统对不准位置,产能连预计的一半都不到。后来一打听,他们根本没有自己的装配和调试团队,全外包!所谓的‘全包’,就是层层转包。说实话,组装线厂家要是连核心单机都外采,你还指望它集成出什么好活?

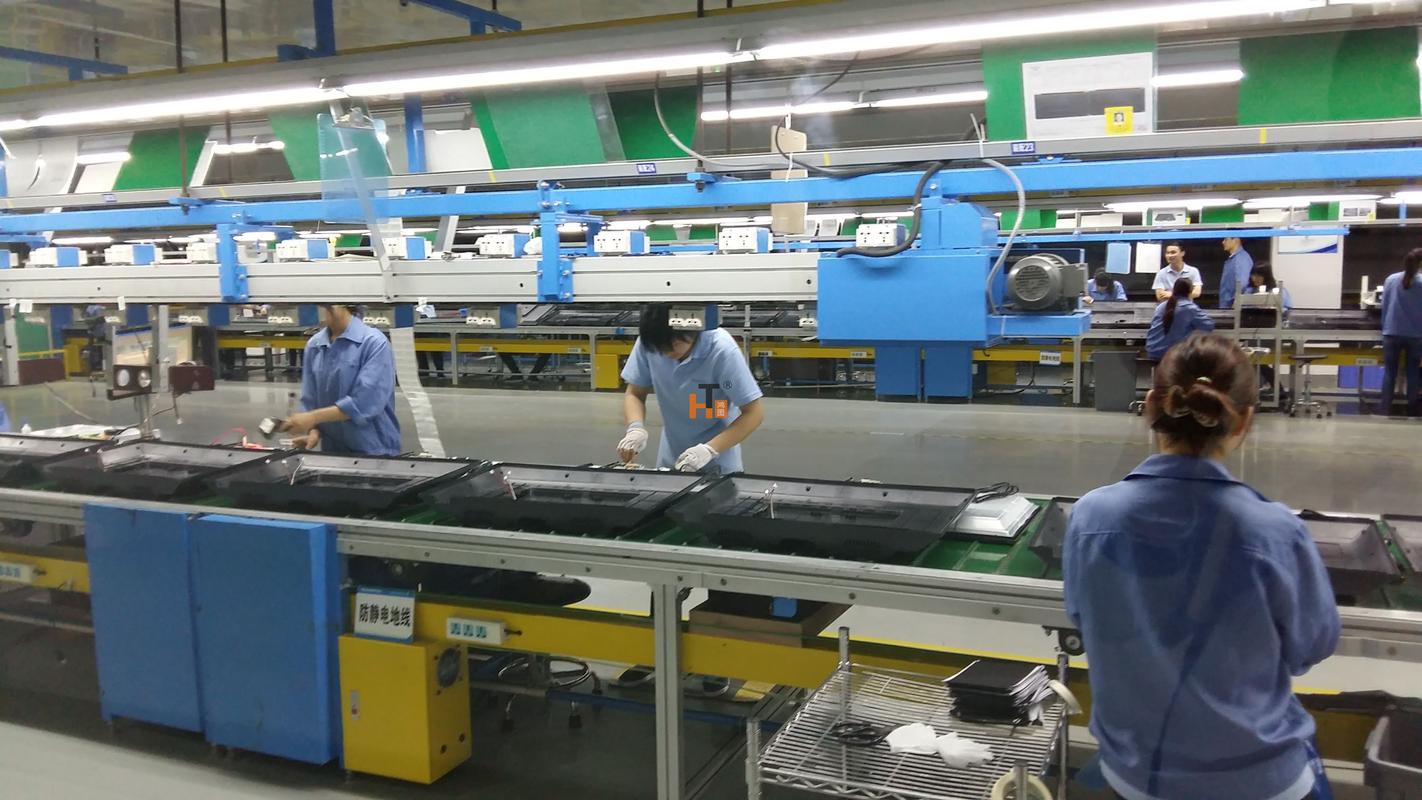

有个业内前辈跟我说过——看厂先看车间,别光看展厅。展厅里那台锃亮的样机,可能半年都没动过。你得去装配车间,看他们正在做的设备是什么水平,工人的手头功夫,管线的走线,甚至地上有没有油渍。这些细节,比任何资质证书都实在。

噢对了,千万别被‘几十项专利’唬住。专利有可能是外观设计,有可能早过期了,还有可能压根跟你的项目没关系。我有次要求某厂家把专利清单发过来,七页纸,仔细一看——一半以上是那种孤零零的实用新型,申报日期还特近,摆明了凑数。真要看技术,让他们调两三个正在运行的同行业案例出来,再要关键参数的历史数据,比如设备综合效率(OEE)、平均无故障时间(MTBF)。拿不出来?那对不起,咱们得掂量掂量。
参数表上的猫腻,多到你想不到
聊到技术参数,这可太有意思了。厂商给的方案书,节拍时间一个比一个快,三秒、两秒五……等你装好发现,根本达不到!——为什么?因为人家计算节拍的时候,没算上下料时间,没算故障停机,没算换型调整。更缺德的,试机时用最好的物料,速度调到极限,就为了应付验收。等你一量产,速度稍微一快,不良率就飙上天。
我现在的习惯是,把节拍、精度、良率这些硬指标分三个档次来谈:理论值、验收值、量产值。理论值当故事听,验收值要黑纸白字写进合同,并且注明测试条件和物料标准,量产值呢,得约定在连续运行多少小时之后还能稳定在什么范围。前不久一个做连接器的项目,我们跟厂家签了对赌协议:连续 72 小时跑出约定节拍且良率 ≥99.5% 才付尾款。你猜怎么着?那厂家在调试阶段格外上心,因为他们知道——玩虚的会真金白银出问题。

还有啊,控制系统的坑最深。有些厂家为了省成本,给你用不知名的小品牌 PLC 和伺服,美其名曰‘性价比高’。等你设备坏了想找人修,发现市面上根本找不到备件,连厂家自己都换代了。这还不算,有的编程做得稀烂,逻辑一堆 bug,操作界面反人类。去看看他们的程序架构,是不是模块化?有没有留可扩展的接口?别等到以后想加个分拣站,还得整个产线推倒重来。
售后服务?那是另一门玄学

机器买回来,才是打交道的开始。但很多组装线厂家的售后服务……啧,简直玄学。你永远不知道报修之后,工程师几天能到。电话里远程指挥,让你自己排查这排查那,最后来一句‘你们操作肯定有问题’。我被这事儿整得没脾气,后来学聪明了——考察时直接让他们提供最近三家客户的售后记录,随机挑两个电话打过去。那种只给你‘关系好’的客户名单的,你得多留个心眼。
我还特别在意备件供应。有些非标件,开模周期长,成本高,厂家通常不愿意备库存。你得在合同里约定关键易损件清单,并且要求他们在自己的仓库里留出最低安全库存,保证 48 小时内能发出。否则产线一停,每天损失几十万,那感觉……真比割肉还疼。
对了,培训别光走形式。操作手册有没有中英双语?有没有详细到每一步的视觉指引?现场培训多少学时?能不能录屏?这些细节,很可能就是你日后少被老板骂的关键。
这几年跑下来,我最大的感触是——选组装线厂家,说白了就是选人。技术差的可以学,但人品差的,给你埋一堆暗雷。好的集成商,会跟你红脸争方案,会指出你产品设计里不合理的地方,会为了一个节拍的优化陪你熬到半夜。那种什么都‘没问题’、‘包在我身上’的,反而最危险。
最近行业里有个趋势,越来越多厂家开始推模块化、可重构组装线。我觉得这方向是对的。产品迭代太快,今天做的手机,明年可能就改款了。如果你的产线全是固化的专机,那改造成本能让你倒吸一口凉气。所以现在评估方案,我格外看重柔性和可扩展性,哪怕前期多花一点钱。
写这些,没有半点儿吹捧谁的意思。只是这些年真金白银换来的教训,希望能让后来者少走点弯路。毕竟,一套组装线从设计到落地,少则几十万,多则上千万,对任何企业都不是小数目。
最后啰嗦一句:别贪便宜。那种报价明显低于同行的,多半会在材料、配件或者某处你暂时看不见的地方减配。合同里把配置清单列到螺丝级别,品牌、型号、数量,全标清楚。验收时分阶段打款,别一次性付清。人心隔肚皮,合同才是最后的防线。
